外構ING:真岡市W様邸

工事着工

2015.07.06

工事着工

外構工事着工・・・のはずだったのですが、雨のため作業は中止です。明日から掘削を行います。

掘削

2015.07.07

掘削

掘削作業開始です。まずは所定の高さまで掘り下げていきます。

整地作業

2015.07.08

整地作業

整地作業です。雨が降る前に、できるところまで進めていきます。

掘削

2015.07.09

掘削

引き続き掘削作業です。掘削量が多いため、少し時間が係ります。

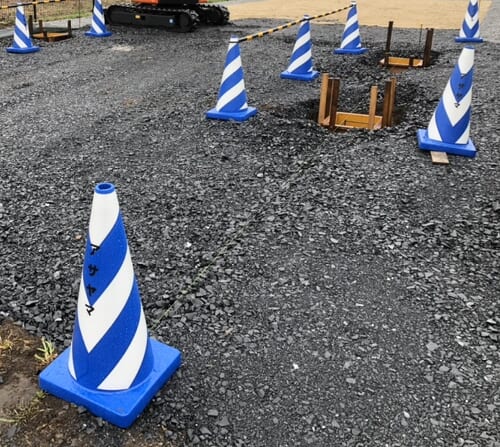

砕石入れ

2015.07.10

砕石入れ

駐車場部分の砕石入れです。今日は久しぶりに良い天気です、張り切っていきましょう!

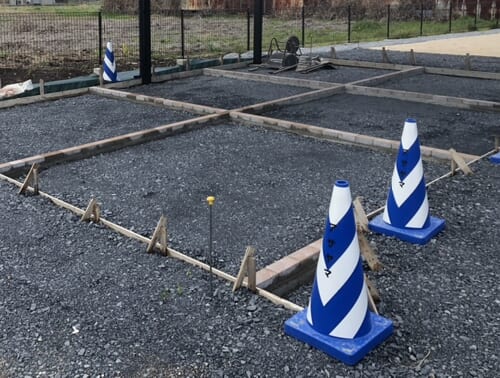

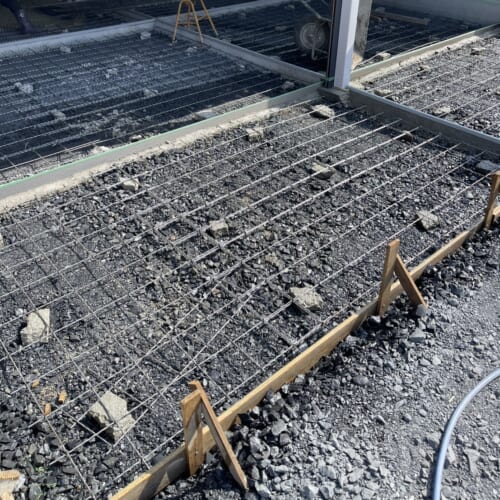

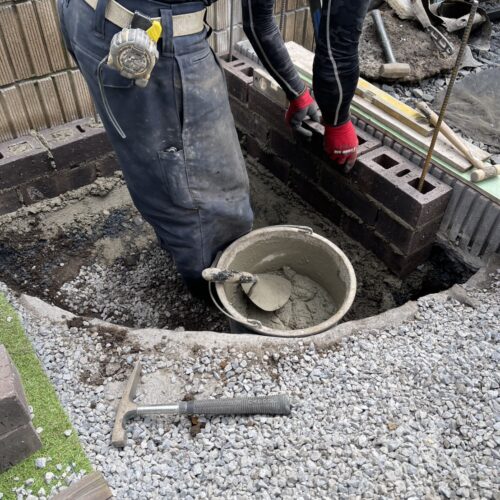

鉄筋及び型枠組立

2015.07.13

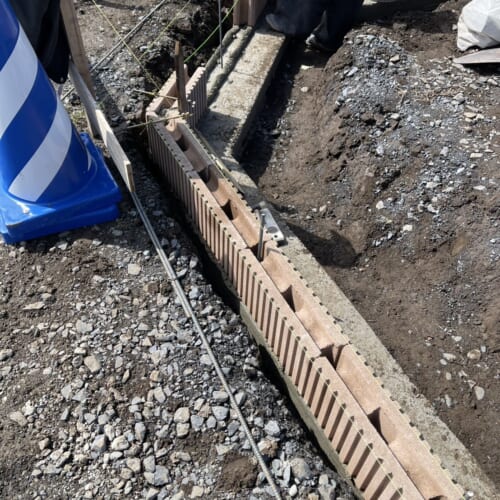

鉄筋及び型枠組立

型枠及び鉄筋組立作業です。ここにコンクリートを入れ、ブロックの基礎になります。

ベースコン

2015.07.14

ベースコン

ベースコン完了です。引き続きブロック積みを進めていきます。

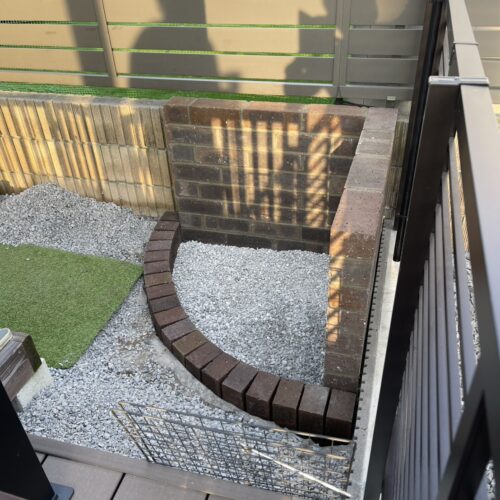

ブロック積み

2015.07.15

ブロック積み

ブロック積みです。台風が近づいているため、明日は天気が崩れそうです・・・。

雨休み

2015.07.16

雨休み

台風の影響により大雨になってしまいました。カラーコーンのなど飛ばされないように対策していきます。

雨休み

2015.07.17

雨休み

昨日から続く雨のため、休工です・・・。明日には天気も回復し、作業再開できそうです。

ブロック積み

2015.07.18

ブロック積み

ブロック積みです。今はアプローチの袖壁部分を積んでいます。

ブロック天端均し

2015.07.20

ブロック天端均し

ブロック積み部分の天端モルタル均しです。天気が良く、モルタルの乾きが早いため、仕上げのタイミングが重要です。

インターロッキング

2015.07.21

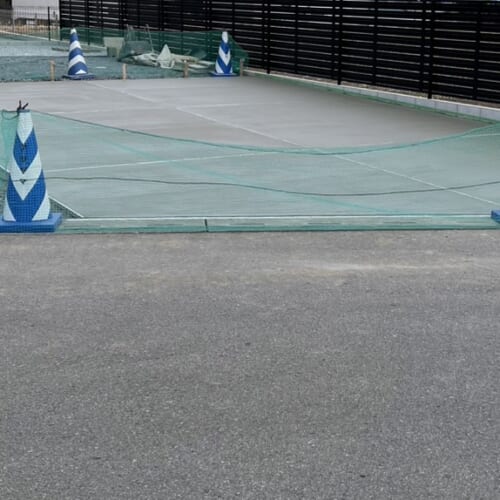

インターロッキング

インターロッキング敷きです。3色の色を使い、ランダムに設置していきます。

雨休み

2015.07.23

雨休み

今日は天気予報で一日中雨とのことだったため、休工にしたのですが、天気予報に反して降ってこない・・・。・・・くやしいです。

埋戻し

2015.07.24

埋戻し

埋戻し作業です。こちらはコンクリートスロープになります。

砕石入れ

2015.07.25

砕石入れ

スロープ部分の砕石入れです。暑い日が続きますので、熱中症などならないように十分注意します。

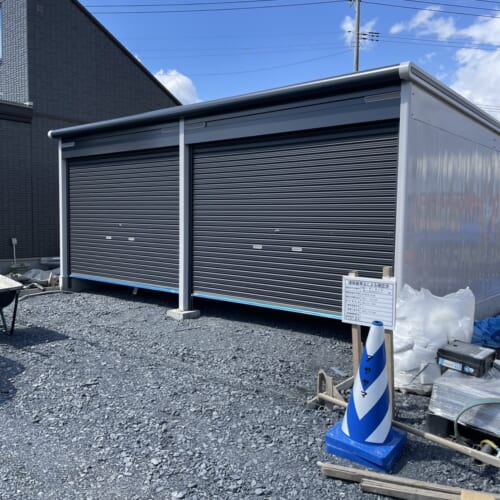

カーポート設置

2015.07.27

カーポート設置

カーポートの設置です。今回は車2台用のツインポートを設置します。

インター見切り

2015.07.28

インター見切り

駐車場部分のインターロッキング見切りです。3色の色を順番に入れていきます。

土間コン打設

2015.07.30

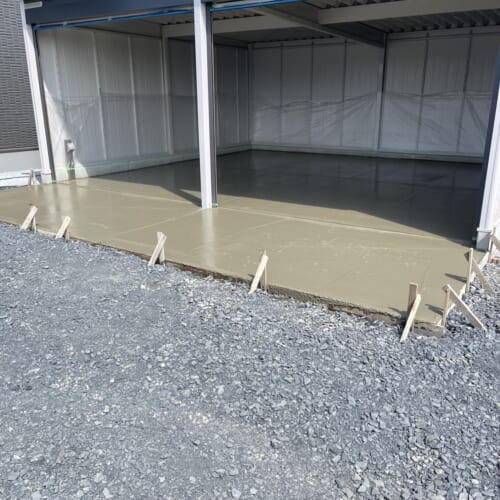

土間コン打設

土間コンクリート打設です。駐車場は金ゴテ、スロープはハケ引き仕上げです。ハケ引き仕上げには滑り止めの効果があります。

平板設置

2015.07.31

平板設置

平板設置です。木のように見えますが、コンクリート製の「擬木」です。

機能門柱

2015.08.01

機能門柱

機能門柱設置完了です。ポスト・表札、さらにオプションでインターホンやライトを取り付けることもできます。
