外構ING:宇都宮市O様邸

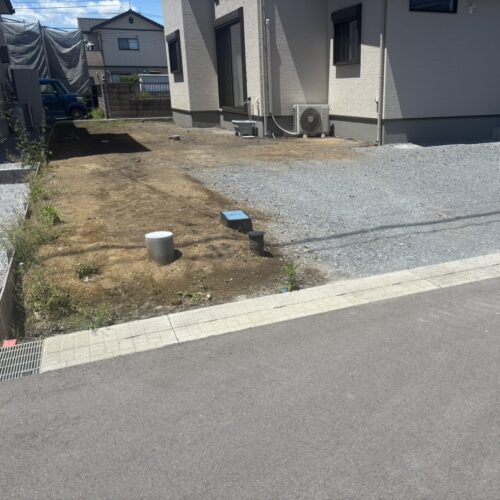

工事着工

2019.03.16

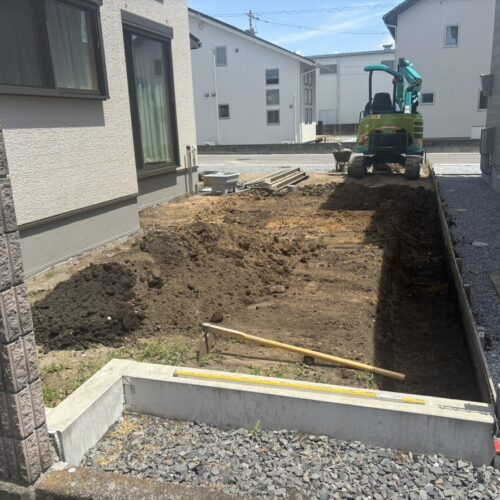

工事着工

お待たせ致しました外構工事着工となります。

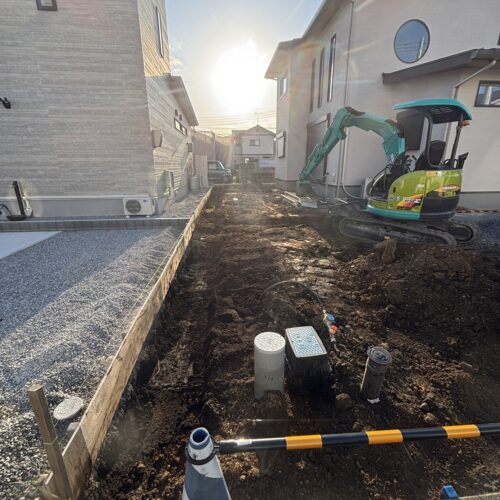

重機回送

2019.03.19

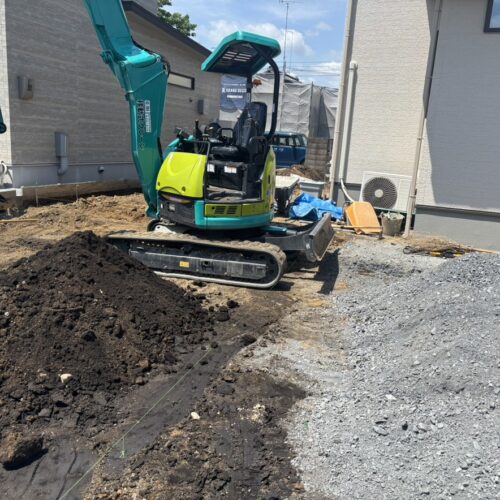

重機回送

工事着工となり、まずは掘削作業です。現場へ重機を回送して掘削開始です。

ブロック部分の掘削

2019.03.21

ブロック部分の掘削

ブロック境界部分の掘削及びベース枠組み作業となります。

砕石転圧

2019.03.25

砕石転圧

ブロック部分への下地砕石入れ後に転圧作業となります。

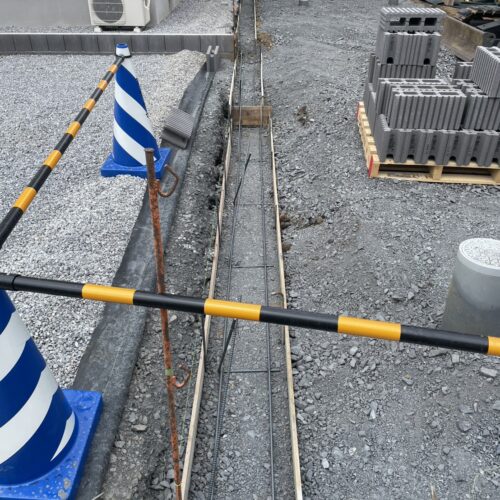

配筋組み

2019.03.26

配筋組み

境界ブロック側の配筋組み作業となります。

ベースコンクリート

2019.03.28

ベースコンクリート

境界ブロック部分のベースコンクリートの打設です。次はいよいよブロック積みです。

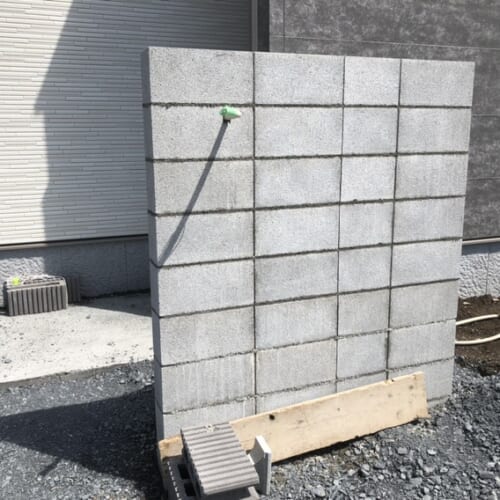

ブロック積み

2019.03.30

ブロック積み

東側境界側のブロック積み作業となります。

ブロック積み

2019.04.01

ブロック積み

北側の道路沿いの境界ブロック積みとなります。

門袖ブロック積み

2019.04.02

門袖ブロック積み

門袖部分のブロック積みとなります。エスビックのブロック製品名、デュアルです。

防草シート

2019.04.04

防草シート

建物廻りへの雑草防止の為の防草シート敷きとなります。これで草が生えにくくなります。

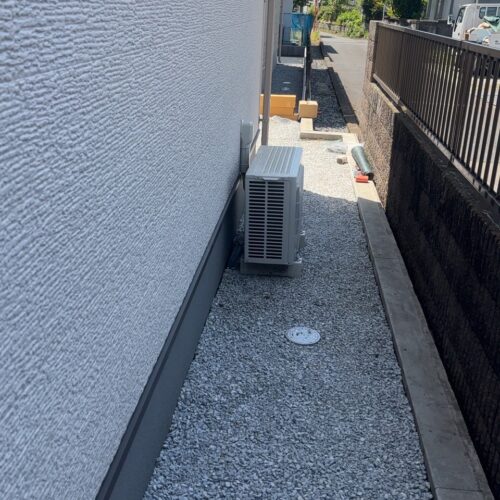

6号砕石

2019.04.05

6号砕石

建物廻りへの防草シートの敷き込み後の6号砕石入れとなります。

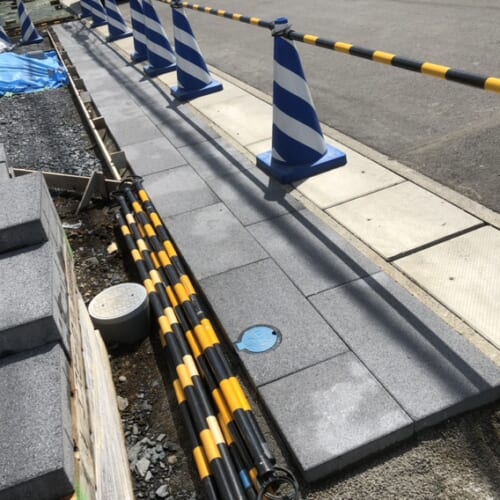

アプローチ

2019.04.06

アプローチ

アプローチ部分の下地砕石入れ作業となります。

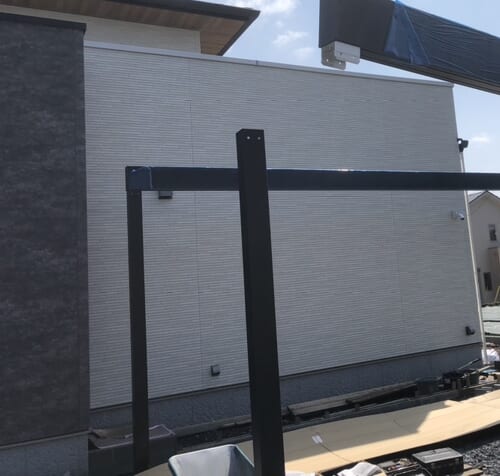

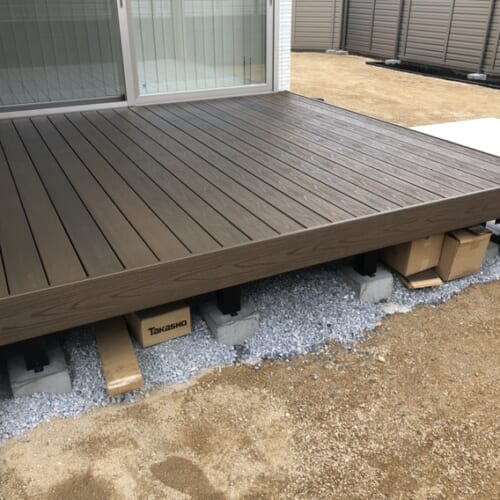

ウッドデッキ

2019.04.08

ウッドデッキ

ウッドデッキ部分の柱設置の為の束石を設置して参ります。

アプローチ

2019.04.09

アプローチ

アプローチの平板敷き作業です。3色の色を使用して300角の平板を敷き詰めて参ります。

平板敷き

2019.04.11

平板敷き

アプローチの平板敷き作業です。下地の砂をきれいに均して300角の平板を敷き並べて参ります。

通路養生

2019.04.12

通路養生

玄関からのアプローチの平板敷き作業完了です。通路にシートを敷き、通路を養生となります。

立水栓の設置

2019.04.13

立水栓の設置

水道工事です。今回は既存の立水栓の下に水受けのパンを設置です。

デッキ・人工芝

2019.04.15

デッキ・人工芝

ウッドデッキ組み作業及び人工芝の敷き込み作業となります。

ウッドデッキ・人工芝

2019.04.16

ウッドデッキ・人工芝

リクシルの樹ら楽ステージのウッドデッキ組みも完了し、人工芝張りの作業を進めております。

駐車場の見切り

2019.04.19

駐車場の見切り

いよいよコンクリートの打設準備です。エキスパンタイを設置して駐車場の見切りを入れて参ります。

土間コン打設

2019.04.20

土間コン打設

駐車場の土間コンクリートの打設状況です。今回は2回に分けてのコンクリートの打設作業となります。

コンクリート準備

2019.04.22

コンクリート準備

駐車場の2回目の土間コンクリートの打設準備状況です。ワイヤーメッシュ筋を敷いて、いよいよコンクリートの打設です。

土間コン打設

2019.04.23

土間コン打設

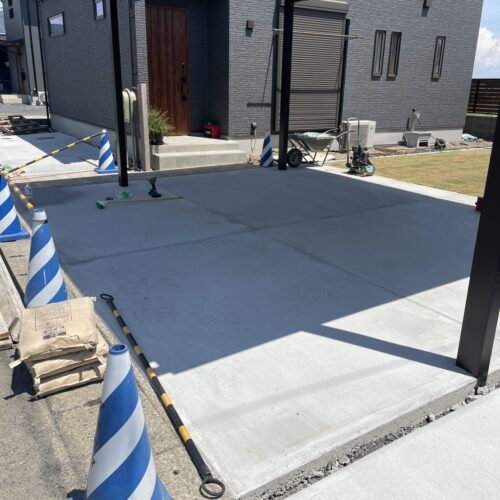

駐車場部分のコンクリートの打設となりました。コンクリートの打設後、養生に入ります。

工事完了

2019.05.04

工事完了

駐車場の養生も終わり外構工事完了となります。ありがとうございました。
