外構ING:上三川町Y様邸

外構工事着工

2018.08.21

外構工事着工

お待たせ致しました。外構工事着工となります。

除草作業

2018.08.23

除草作業

草の成長が早く、まずは草刈り、除草作業からの工事開始です。

型枠

2018.08.23

型枠

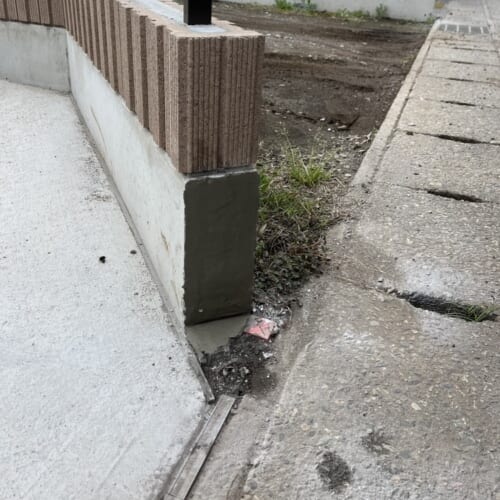

境界側のブロック部分の掘削作業まで完了です。砕石を入れてベースコン打設となります。

ブロック積み

2018.08.24

ブロック積み

ブロック積み開始です。ブロックには横に鉄筋を流して積んで参ります。

ブロック積み

2018.08.25

ブロック積み

西側の境界部分のブロック積み作業となります。

ダブルフェース柱部分の基礎掘削

2018.09.01

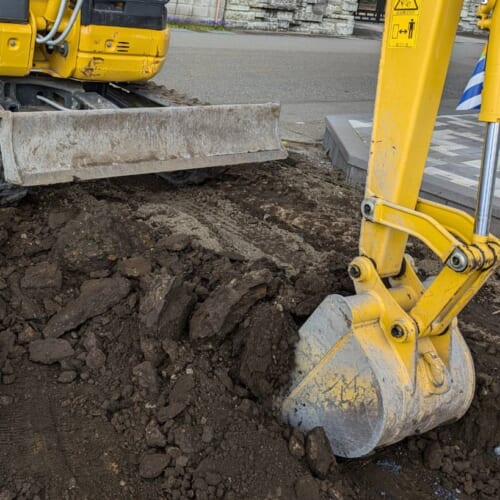

ダブルフェース柱部分の基礎掘削

駐車場部分の砕石入れ及びカーポートの三協ダブルフェース設置の為の柱基礎部分の掘削となります。

アプローチ

2018.09.05

アプローチ

アプローチ部分のインターロッキングの見切りの敷設作業となります。

機能門柱の設置

2018.09.06

機能門柱の設置

アプローチ横に機能門柱及び枕木の設置となります。機能門柱はリクシル製品のウォールスクリーンのファンクション門袖を設置致しました。

洗い出し

2018.09.08

洗い出し

アプローチ部分のコンクリートの洗い出し作業となります。インターロッキングと洗い出しの素敵なコントラストに仕上がって参ります。

ウッドデッキ

2018.09.13

ウッドデッキ

ウッドデッキ下に防草シートを敷き込んで、柱部分の束石の設置となります。

ウッドデッキ

2018.09.15

ウッドデッキ

リクシルの樹ら楽ステージのウッドデッキ組み作業となります。デッキの下には6号砕石を敷き入れております。

ウッドデッキ組み

2018.09.18

ウッドデッキ組み

リクシルの樹ら楽ステージのウッドデッキ組み作業完了となります。

ダブルフェース

2018.09.19

ダブルフェース

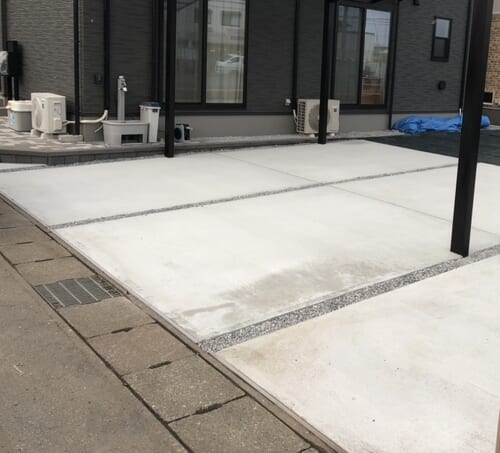

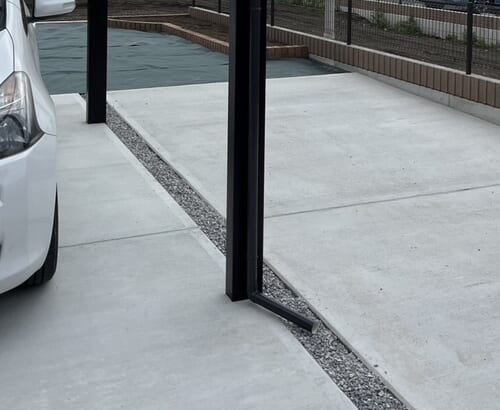

三協のダブルフェースのカーポート組み作業まで完了です。いよいよ駐車場の土間コンクリートの打設へと進んで参ります。

防草シート敷き

2018.09.22

防草シート敷き

建物廻りの防草シート敷き作業完了となります。こちらもウッドデッキ下と同じく6号砕石を敷き込んで参ります。

6号砕石敷き

2018.09.24

6号砕石敷き

6号砕石の敷き込み作業となります。

脱枠

2018.09.27

脱枠

駐車場のコンクリート打設後の型枠を外す作業の脱枠となります。カーポート側のコンクリートの養生も間もなく完了です。

お庭の整地

2018.09.29

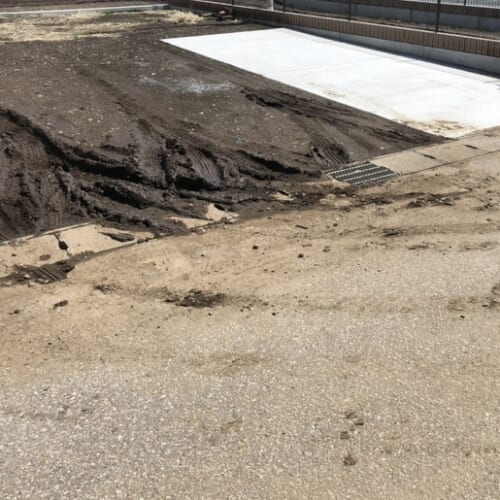

お庭の整地

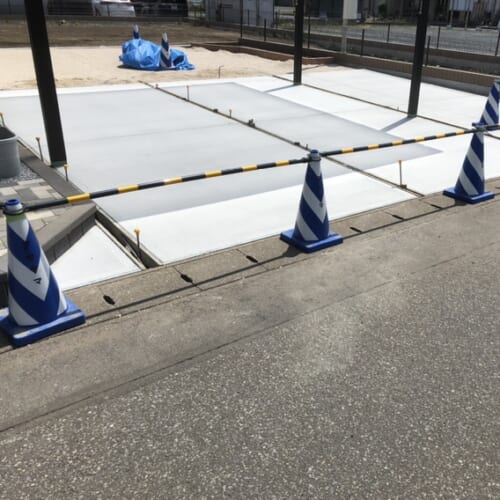

お庭への土入れ整地作業状況です。午後からは台風の影響で雨が降り出します。カラコーン等の養生材も台風対策でしっかりと重石を乗せて置きました。

砕石転圧

2018.10.02

砕石転圧

コンクリート打設前の砕石下地部分にランマ機械による転圧作業となり、しっかりと締固めを実施します。

土間コン

2018.10.04

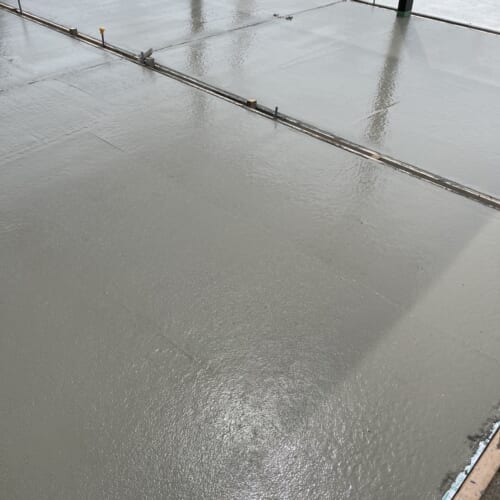

土間コン

物置きの設置部分に下地コンクリートの打設作業となります。

物置

2018.10.06

物置

物置の設置作業となります。下地のブロックを設置して物置の組み建て作業です。

物置組み建て

2018.10.08

物置組み建て

タクボ製品の物置きと自転車置き場が合わさっているタイプの中・大型物置の設置組立ての作業中となります。

物置

2018.10.09

物置

物置の設置完了です。

立水栓の設置

2018.10.11

立水栓の設置

アイスルージュの立水栓と水受けのパンの設置となります。また水栓の蛇口は2口蛇口を使用しております。

電気工事

2018.10.13

電気工事

門柱への門灯の取付作業となります。建物側にありますボックスからの配線を確認して作業開始です。

タイマー設置

2018.10.16

タイマー設置

12Vの電気工事となります。変圧器付きのタイマーを取付けて、門灯への照明器具付け完了です。

芝張り

2018.10.19

芝張り

お庭への芝張りとなります。

工事完了

2018.10.22

工事完了

コンクリートの養生も終わり、外構工事完了となります。
